🔋 重卡换电站 · 新能源基础设施

换电型重卡换电站

电池换电 · 充电 · 洗车 · 便利店一体化运营

8×300kW 7×282kWh 2500kVA

本工程为换电型重卡换电站,主要服务于换电版牵引车、渣土车、混凝土搅拌车、码头牵引车等新能源重卡汽车的电池换电、电池充电、洗车及站内便利店等相关的运营服务。三行电力凭借丰富的新能源建设经验,圆满完成了项目建设,得到了业主和相关单位的一致认可。

2500 m²
总用地面积
120 m²
换电站站房
30年
设计使用年限
01

项目概况

单个项目总用地面积约2500 m²,其中换电站站房约120 m²。站房内配置有8台300kW充电机7块宁德时代282kWh高功率密度电池,并配套完整的六大系统。

⚡ 充换电系统 🔌 供配电系统 📊 监控系统 🧯 消防系统 🌬️ 暖通系统 💧 给排水系统
02

核心设备配置

01 · 充电机
8 台 × 300kW
高功率直流充电机,为重卡电池提供快速充电服务
02 · 动力电池
7 块 × 282kWh
宁德时代高功率密度电池,保障换电不间断运营
03

建筑与结构

🏗 结构形式
轻钢结构
🏢 外立面
铝合金墙板 + 玻璃幕墙
📐 楼层
地上一层
🔥 耐火等级
二级
🌐 抗震设防
烈度 7 度
📅 使用年限
30 年
04

供配电设计

箱变按2500kVA容量设计,单独申请一路10kV线路供电,采用高供高计方式。

📋 箱变内配置清单

10kV 环网柜 2500kVA 干式变压器 1 面低压进线柜 1 面无功补偿柜 3~4 面低压馈线柜

站内监控、照明、空调及办公用电负荷等按照60kW考虑,低压配电采用380V/220VTN-S系统供电。

05

建设亮点

本工程工期紧交叉作业多,合理的施工安排显得尤为重要。为满足工期要求,公司迅速组织安排人员、设备、机械进场,开工安装,集中资源保质保量提前完成了换电站施工,得到了业主和相关单位的一致认可。

🏆 提前完工 · 一次成优 · 专业高效 · 客户至上

06

项目现场

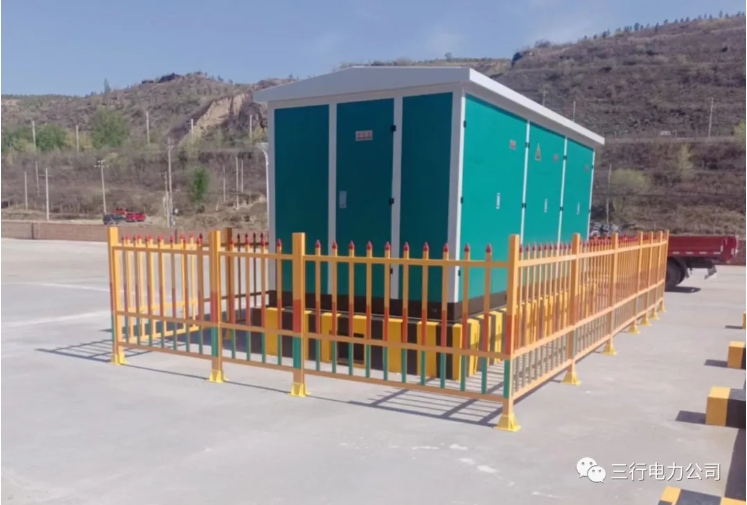

2500kVA 箱式变电站,绿色箱体与黄色安全围栏整齐划一

站房基础钢筋绑扎施工

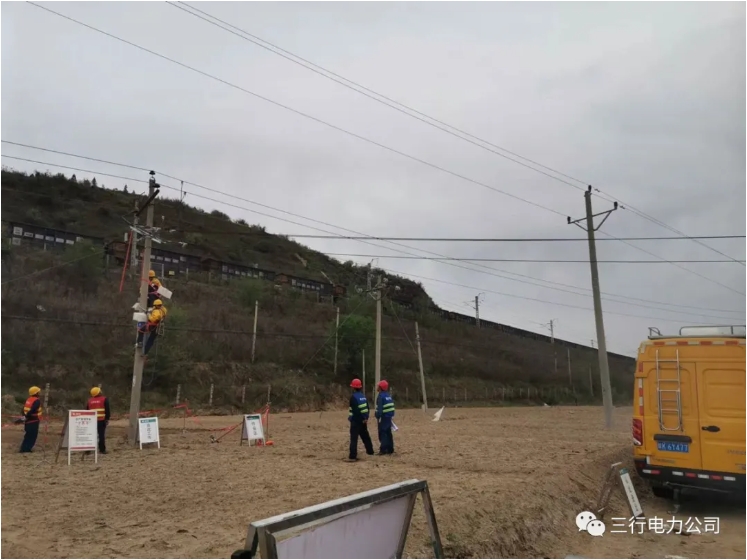

10kV 外送线路架设施工

07

关于三行电力

三行电力股份公司是一家专业化的电力服务公司,主要承接输变电咨询、设计、项目建设、新能源开发、运维等业务,已服务国内大型央企、地方企业、上市公司等数千个项目的建设和管理。

🙏 感谢业主、国家电网、施工、材料供应等单位和个人的大力支持,三行电力将继续发挥"三人行、行天下"的理念,为客户和合作伙伴提供价值服务。

三人行 · 行天下

三行电力秉承"三人行、行天下"的广泛合作理念,以专业的技术、高效的服务响应赢得客户信赖。我们将持续深耕新能源基础设施领域,为合作伙伴创造更大价值。

⚡ 输变电工程 🔋 换电站建设 🌿 新能源开发 🛠 运维服务

三行电力股份公司 — 专业的输变电与新能源综合服务商

© 三行电力股份公司 · 换电型重卡换电站工程
