本工程自2023年9月15日开工,11月10日建成,12月5日送电成功,线路核准、建设、投产创造了近年来陕北新能源送出的最快纪录。

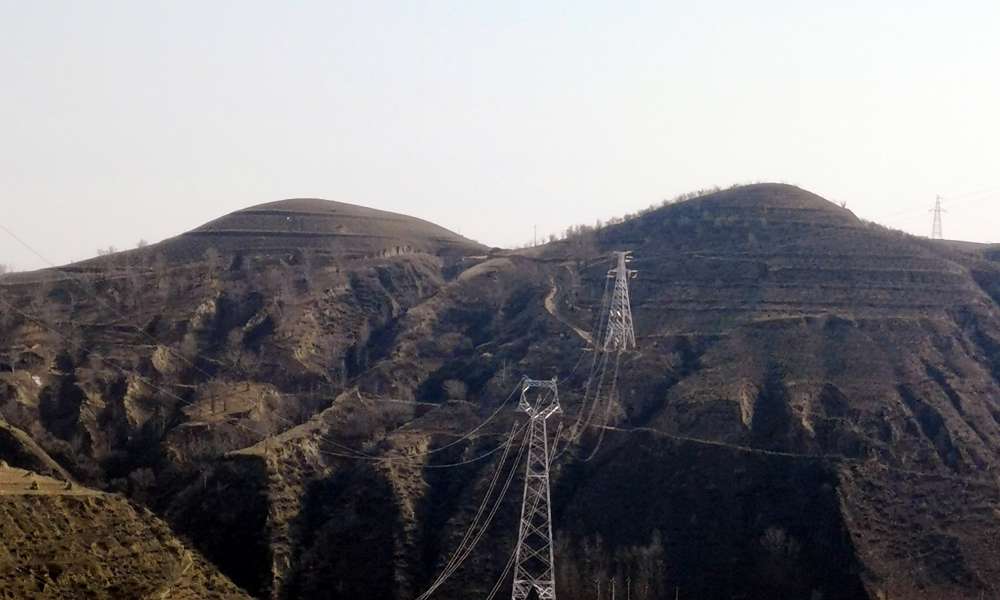

     项目新建江河机电110kV升压站到杨米涧110kV变110kV单回线路,新建线路全长7.947km,其中单回架空线路7.713km,电缆线路0.234km,导线采用2×JL/G1A-300/40型钢芯铝绞线,地线采用2根OPGW光缆,电缆采用YJLW03-64/110-1×1200mm²。
